11月16日,厦门北站供电的岩内变电站进行了11万伏岩内变电站第二回电源进线工程。作为向厦门北站供电的主要来源,在实现双回路进线电源后将使北站供电更加可靠。

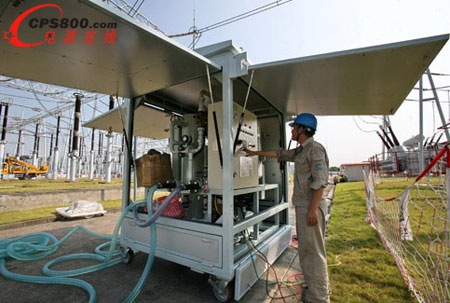

在距离北站不远处记者看到,6个大圆盘一字排开,这些大圆盘中间都缠绕着碗口粗的新电缆。据电力施工人员介绍,这是电缆盘,通过它可以方便进行11万伏电缆的敷设。在几个电力施工人员的互相配合下,转动圆形转盘,便可将碗口粗的电缆缓缓抽出,输入工井。
然后再由工井下面的施工人员对电缆再进行调整和固定位置。项目经理郑远强说:“我们近期主要是对该条线路的电缆进行敷设工作,电缆的路径长达2.2公里,共敷设1回3条11万伏的电缆,整个敷设和连接工作计划在1个月内完成。”郑远强介绍说,像这样大的电缆盘共有18个、接头工井4个。电缆通过电缆盘敷设入地后,再通过工井下面的电缆接头制作把各段电缆连接起来。
据了解,厦门火车站北站原来有22万伏李林变电站到11万伏岩内变电站供应过来的1路电源点。该工程完工后将又建立起22万伏英春变电站到11万伏岩内变电站的新一路电源,这样就有来自2个不同22万伏变电站电源点,除了北站的供电可靠性得到显著提升外,还将为北站周边地区提供更可靠的电力保障。<
免责声明:本文仅代表作者个人观点,与电源在线网无关。其原创性以及文中陈述文字和内容未经本站证实,对本文以及其中全部或者部分内容、文字的真实性、完整性、及时性本站不作任何保证或承诺,请读者仅作参考,并请自行核实相关内容。
本文链接:厦门集美11万伏岩内变电站实施第二回电
http:www.cps800.com/news/26131.htm
http:www.cps800.com/news/26131.htm
文章标签: 变电站/电源/电力保障
投稿热线 0755-82905460
邮箱 :news@cps800.com
